作者:嘉誉达建设 / 2022-01-26 09:01:59
实验室装修地面一般选用环氧树脂地坪(环氧树脂平涂型地坪、环氧树脂自流平地坪、防静电环氧平涂地坪、防静电环氧自流平地坪)、抛光砖地面以及PVC胶地板等。
平涂型环氧地坪涂装系统具有平坦无缝、耐磨耐压、耐酸耐碱、防水耐油、抗冲击力强,抗化学药品、防潮止滑。
环氧树脂自流平地坪是用无溶剂环氧树脂材料经过专业施工而成的高密度,高亮光,抗压耐磨,抗酸碱,抗老化,免维护,环保节能型的高端环氧树脂地坪,被广泛使用于许多洁净工厂,无尘车间,无菌车间等地面装饰。
实验室装修之环氧树脂地坪地面处理

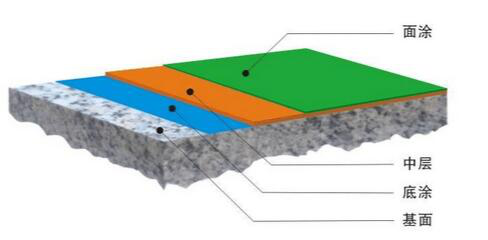

1、环氧自流平地板处理,施工工序:基底处理→底涂→中涂层→自流平面涂层
2、技术准备:
复核结构与建筑标高差是否满足各构造层的总厚度及找坡的要求,按照设计要求进行施工测量放样,对施工人员进行培训。
3、材料准备:
采用的原材料及成品进行实验室装修进场验收,严格按照项目材料管理规定组织进场,专职质检人员组织材料的进场复检,涉及安全、功能的原材料及成品按规定进行复验,并经监理工程师(建设单位技术负责人)见证取样、送保证项目的材料质量,并保证材料的正常供应,满足施工要求,避免停工待料。
4、作业条件:
4.1实验室设计施工图纸已交底。
4.2实验室装修进场材料报验已合格、监理同意使用。
4.3基层已经做好并验收合格。
4.4施工机具设备良好、齐全。
4.5安全环保交底已进行。
5、施工方法及控制要点
5.1基层处理
5.1.1做好基面处理后,用吸尘器把地面的残渣、粉尘采用大功率工业吸尘器吸净。
5.1.2 配好料后,及时的送往施工工地,由施工人员进行馒刮。
5.2中涂施工
5.2.1依照正确比例将主剂和硬化剂充分混合均匀,迅速送往施工区域。
5.2.2采用锯齿镘刀将混合好的材料均匀涂抹保持平整。
5.2.3中途面化后,视实际情况按上一道工序再涂一次。
5.2.4达到下一次施工标准后,方可施工下道工序。
5.2.5由于地面坡度小,中途施工时进行找坡。
5.3面涂施工
5.3.1依照正确比例将主剂和硬化剂充分混合均匀,迅速送往施工区域。
5.3.2采用锯齿镘刀将混合好的材料均匀涂抹保持平整,但表面不容许有目视之杂质。
5.3.3面涂必须是一次性完工,而且前后相应连续衔接,以免材料表面接近固化而无法流平。
7、成品保护
7.1地面操作过程中注意对其他专业设备的保护,如地面管线不得随意移位,地漏内不得塞砂浆等。
7.2面层做完之后养护期内严禁进人。施工完成,24小时后方可进入,72小时后方可重压。
7.3铺贴好的地面应立即封闭现场,在明显部位挂禁止入内的警示标志。
7.4在已完工的地面上进行油漆、电气、暖卫专业工序时,注意不要碰坏面层、油漆、浆活施工不要污染面层。
7.5先做地面面层,后进行墙面抹灰时,要特别注意对面层进行覆盖,并严禁在面层上拌合砂浆和储存砂浆。
7.6木门口必须安装铁护口,防止推灰小车撞坏门口。
7.7粘污在门口和墙面上的砂浆等应及时清扫干净。
7.8地面铺设的水暖立管,电线管等,在抹地面时要保护好,不得碰撞。
7.9对地漏、出水口等部位安装的临时堵口要保护好,以免灌入杂物,造成堵塞。
8、施工注意事项
8.1实验室装修施工前通过实验确定施工工艺参数,施工样板间,符合要求后方可大面积施工。
8.2面层分仓时,分仓缝的一部分应与垫层的伸缩缝对齐。
8.3当垫层,找平层内埋设暗管时,管道予以稳固。
8.4环氧地坪受空气相对湿度影响较明显,雨天或相对湿度太大的时候禁止施工。
8.5地面与整体道床衔接做法:为防止交接处出现不均匀裂缝,在地面与整体道床衔接处切假缝,缝宽5mm,深10cm。
9、环氧地坪的验收标准
9.1环境温度为25℃时,施工后2-3天应达到实干,即硬度达到完成固化的80%左右。
9.2表面不能出现发粘现象。
9.3气泡:平涂型、砂浆型无气泡,自流平允许1个小气泡/10平方米。
9.4流平性好,无镘刀痕,大面积接口处基本平整。
9.5无浮色发花,颜色均匀一致,大面积接口处允许有极不明显的色差。
9.6无粗杂质,但允许有空气中的浮尘掉落在造成的极小缺陷。
9.7地坪表面应平整平滑,光泽度应达到设计要求有光≥70,平涂型为有光
